更换橡胶坝施工洋河橡胶坝实例解析 橡胶坝厂家

工程概况:抚宁县位于河北省东北部,洋河全长100km,流域面积1137km2,河口宽500~600m,洋河拦河橡胶坝位于洋河大桥下游50m,工程修建标准为20年一遇洪水、30年一遇潮水设计,3级建筑物。洋河橡胶坝总宽400m,分5个坝段布置,每孔坝宽80m,坝底板高程-0.5m,坝顶高程1.9m,坝高2.4m。橡胶坝总长55m,由上游段、闸室段和下游段组成。船闸布置在橡胶坝与左堤之间,闸室长24.8m,净宽5.0m。橡胶坝设置一座10/0.4kv户内降压变电站,供电电源采用“工作电源+备用电源”的方式。

施工条件
  (1)、洋河河口位于南戴河经济开发区。场外道路与场内施工道路连通只需修筑一条贯穿施工坝段的简易施工道路。
  (2)、流域内气候温和,多年平均气温10.2℃,zui热八月份平均气温24℃,zui冷一月份平均气温-5℃。多年平均风速2.9m/s,zui大冻土深度0.85mm。全年平均无霜期185天。
  (3)、洋河口段地势开阔,略向大海倾斜,整治河道河底地面高程-1.3~-0.4m,岸地高程1.0~2.0m不等。松散地形厚度大约30m,为第四系陆海相交互沉积形成,主要由砂类土组成,局部为粘性土。
主体混凝土工程施工方法
  主体混凝土工程项目主要有:坝底板混凝土,下游消力池混凝土底板,挡土墙混凝土。根据设计分缝,从岸边向中间跳仓浇筑,先浇坝基混凝土,再浇下游消力池混凝土。
  1、坝底板混凝土施工
  坝底板混凝土施工艺流程:垫层→供排水管道安装→钢筋制安→埋件及止水安装→模板安装→混凝土浇筑→拆模养护。
  (1)垫层混凝土施工
  坝基开挖至设计高程后,应及时浇筑混凝土垫层,上下游齿墙底部垫层浇筑比设计断面宽10cm,先浇底部垫层,再浇边坡混凝土垫层和顶部混凝土。
  (2)钢筋制安
  钢筋的切割、弯曲应遵照水利电力部颁布的《SDJ207-82》规范的规定执行。钢筋的表面应洁净、使用前应将表面油渍、漆污、锈皮、鳞锈等清除干净,钢筋应平直。无局部弯曲,钢筋中心线同直线偏差不应超过其长度的1%,用盘钢筋或弯曲的钢筋均应矫直后才允许使用。

  (3)模板制做安装
  模板均采用定型钢模板和木模板结合。模板的围檩采用φ50的钢管,站筋采用10cm×10cm的木方,支撑采用三角形木支架。模板立好后,校正模板的上下口宽度及轴线,使其满足设计要求,坝顶橡胶袋安装槽由于要求精que度较高,采用二期混凝土浇筑成形,二期混凝土模板采用3cm厚的木板,按设计断面尺寸,加工成槽型,固定在锚固筋上。
  (4)混凝土浇筑
  浇筑前溢流管预埋加固坝基底板混凝土施工时,预以埋上,在钢筋绑扎后,应把溢流管焊接加固在站筋上,混凝土浇筑采用跳仓浇筑。混凝土浇筑采用台阶形或斜层铺筑法。每层铺筑厚度30cm。先洗筑沟槽,再洗筑底板。混凝土振捣均匀,采用插入式振捣棒,严禁接触预埋件及排水钢管,浇底板顶面后,用平板式振动器振平,zui后人工用钢抹收面压光。
  2.消力池底混凝土施工           hengshuijucheng
  消力池水平段混凝土施工工艺流程:基础开挖平整→反滤土工布铺设→粗砂铺设→钢筋制安→模板安装→排水管安装→混凝土浇筑→拆模养护。
坝袋安装

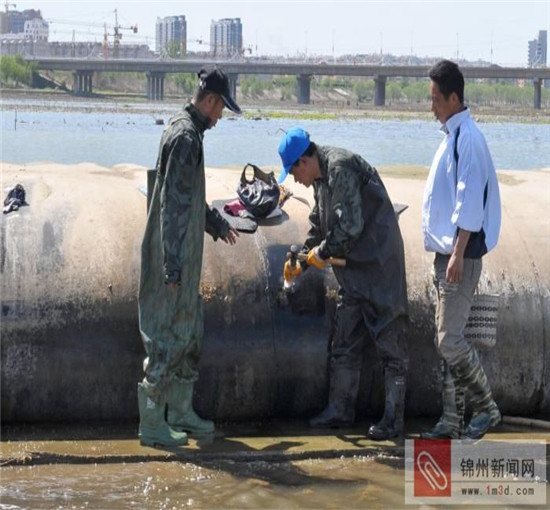

  1.把坝底的杂物及施工时遗落的砂浆结成的硬块全部清除并清洗干净。检查管道内杂物是否清除,特别象小铁钉和小碎石等有害物体。
  2.将底垫片铺在底板上,铺好后,上下游暂用混凝土压轴临时固定。两端则按设计用锚栓固定,并同时开孔安设进出水口的水帽。

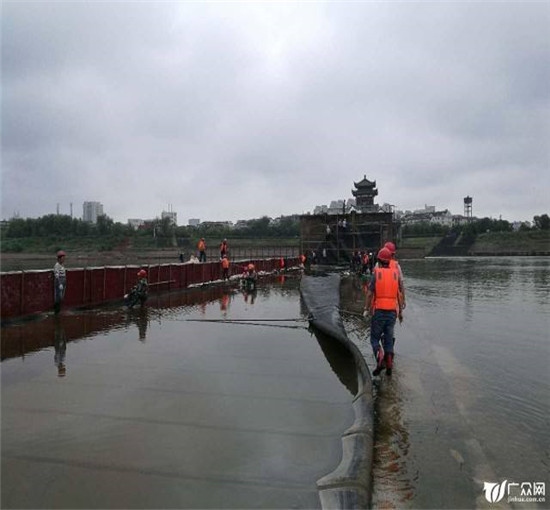

  3.吊送坝袋入仓并展开,铺坝袋胶布。底垫胶片安装好之后,即将坝袋胶布平铺在底垫胶片及下游底板上,以坝袋中线与底板中线(指顺水流方向)相重合为控制标准。

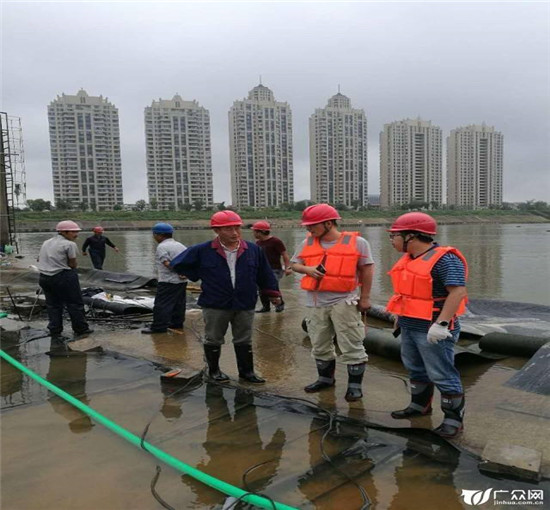

  4.划锚固线。坝袋锚好后,按设计的坝袋周长,划出锚固线。先划上下游,后划两端边墙的锚固线(有条件可先在工厂划好,这样可以缩短现场安装的时间)。

  5.坝袋的锚固。锚固时,应按先上游后下游,zui后边墙的顺序进行。锚固槽内zui底一层先铺橡胶找平片,然后将坝袋底垫片铺上,在坝袋与底垫片之间为防漏水应放置止水海绵胶片且其上、下面均用氯丁胶与坝袋及底垫片粘上。补强胶片、坝袋、止水海绵胶片、底垫片及找平垫片均需按螺栓位置进行钻孔。布好后上面放置槽钢压板。
